Wasserkraftwerk Gösgen, Sanierung Stauwehr Winznau

Das Stauwehr Winznau muss saniert werden, um die Richtlinien und Vorschriften hinsichtlich Abflusskapazität und Erdbebensicherheit zu erfüllen. Alpiq Hydro Aare AG wird die Anlage zwischen 2025 und 2031 nachhaltig erneuern und hat dafür Solothurner Heimatschutzpreis 2024 erhalten



Die neue Konzession für den Betrieb des Wasserkraftwerks Gösgen ist seit dem 1. Januar 2020 in Kraft. Sie umfasst auch die Sanierung des Stauwehrs Winznau. Der Umbau und die Anpassungen richten sich nach den neuen gesetzlichen Bestimmungen des Bundes und berücksichtigen die künftigen Anforderungen hinsichtlich Sicherheit bei Hochwasser und bei Erdbeben. Um diese zu erfüllen, saniert Alpiq die über 100 Jahre alte Wehranlage und ist froh eine Variante mit dem Erhalt der historischen Baus gefunden zu haben. Die Arbeiten werden rund sechs Jahre dauern.

Wer ist die Alpiq Hydro Aare AG?

Alpiq Hydro Aare AG ist eine 100 %ige Tochtergesellschaft der Alpiq. Sie ist Eigentümerin und Betreiberin der drei Flusskraftwerke an der Aare im Kanton Solothurn.

Winznau explanation
Winznau explanation

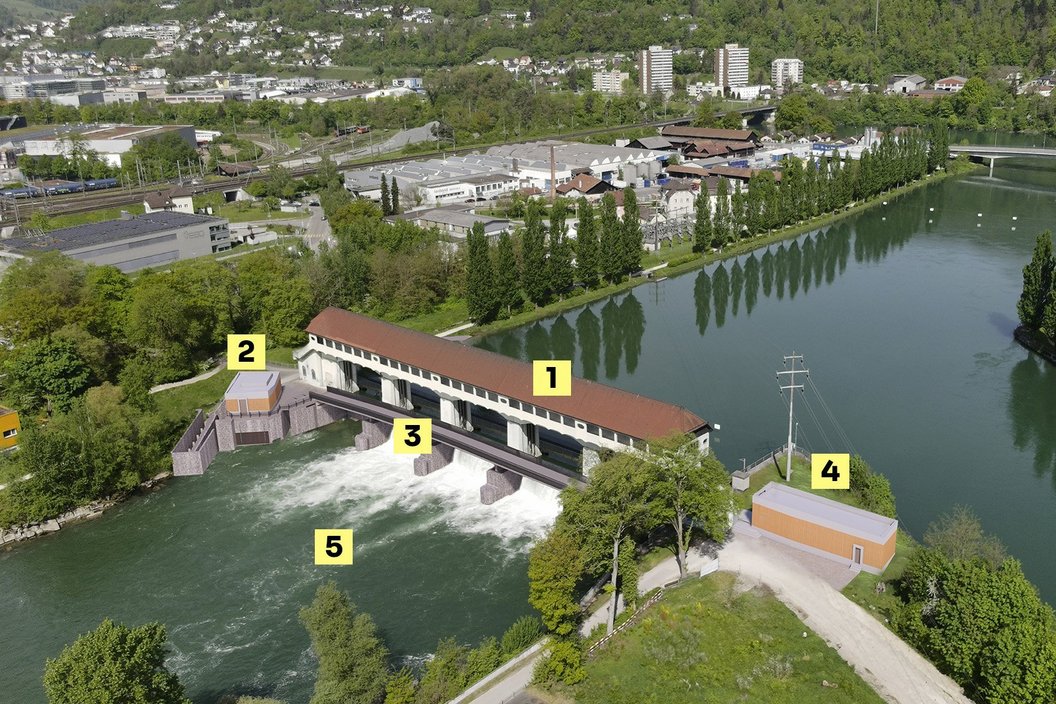

Sanierung Stauwehr Winznau

1. Sanierung bestehendes Wehr und bestehende Schützen

2. Neues Dotierkraftwerk und verbesserte Fischmigrationsanlagen

3. Neue Langsamverkehrsbrücke

4. Neues Dammbalkenlager

5. Sanierung Kolkschutz

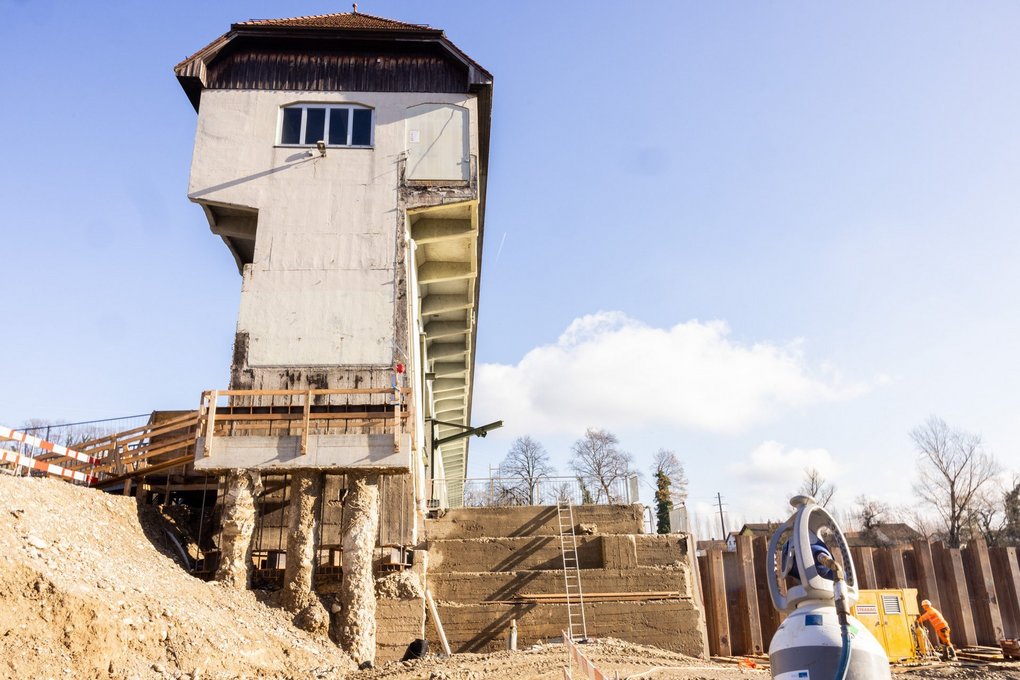

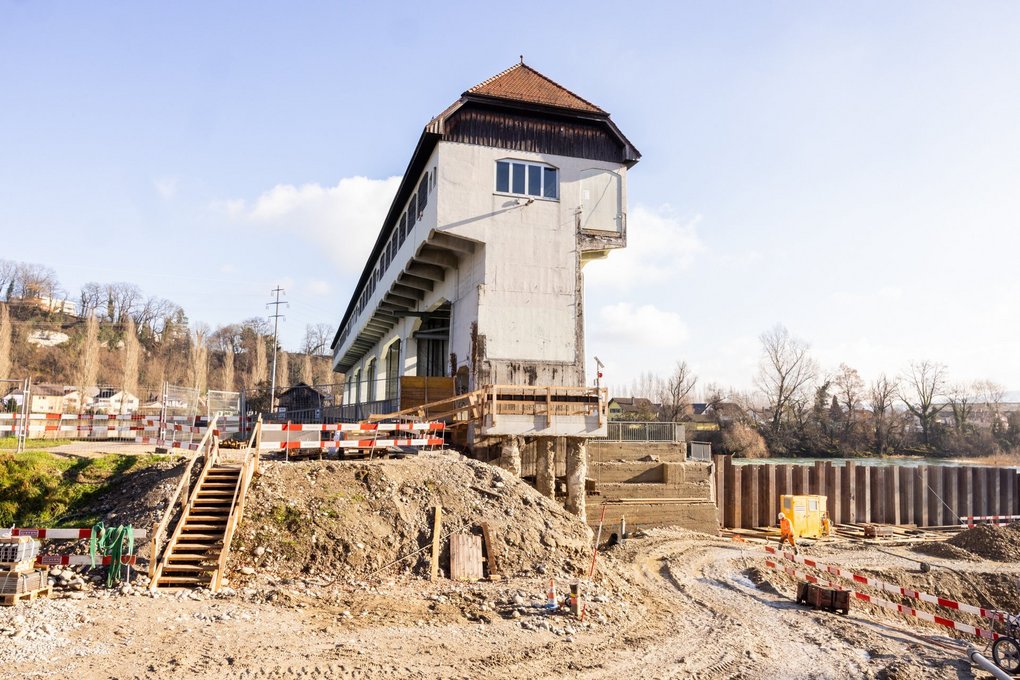

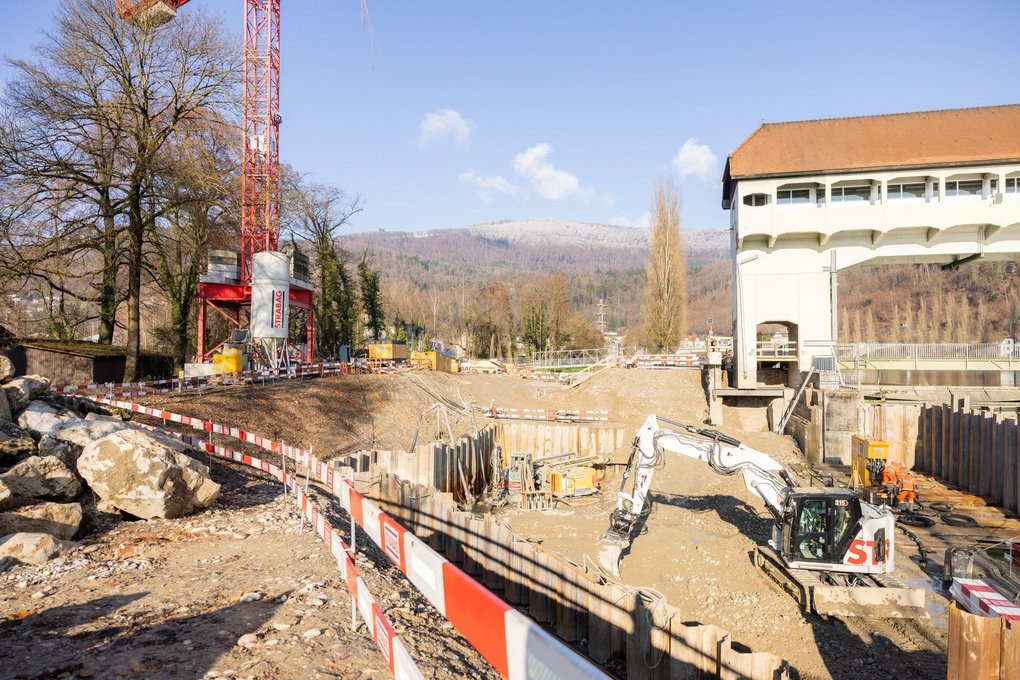

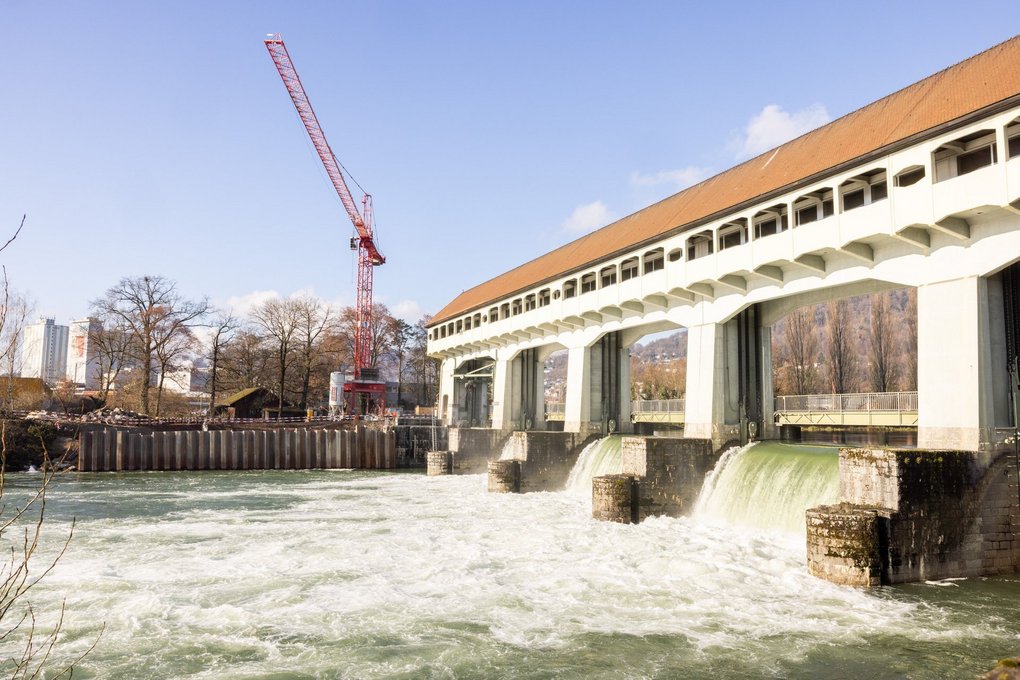

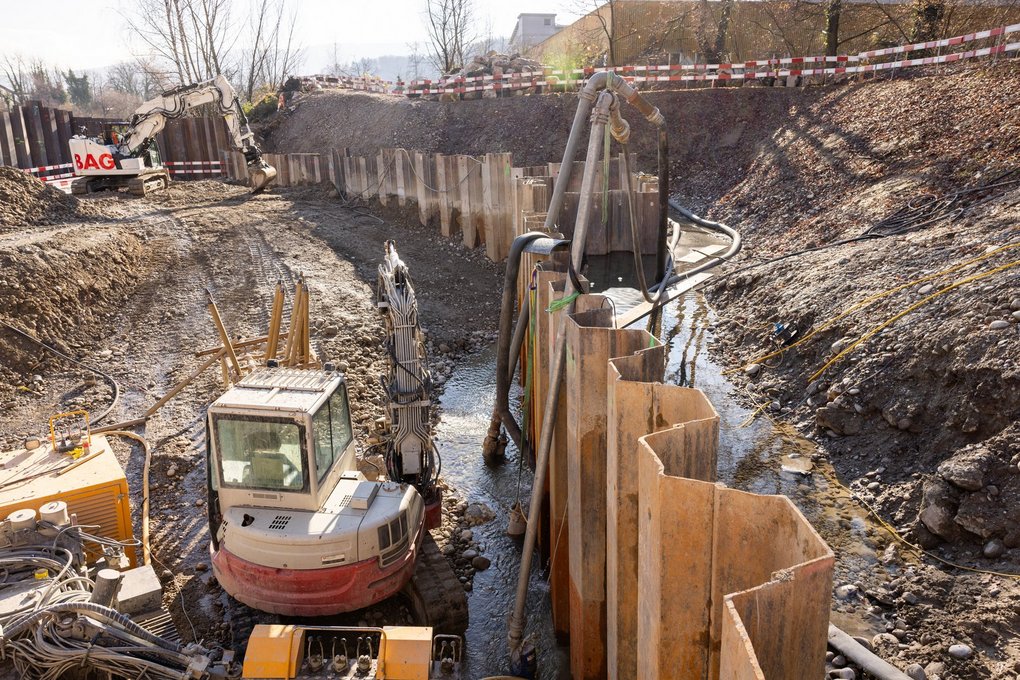

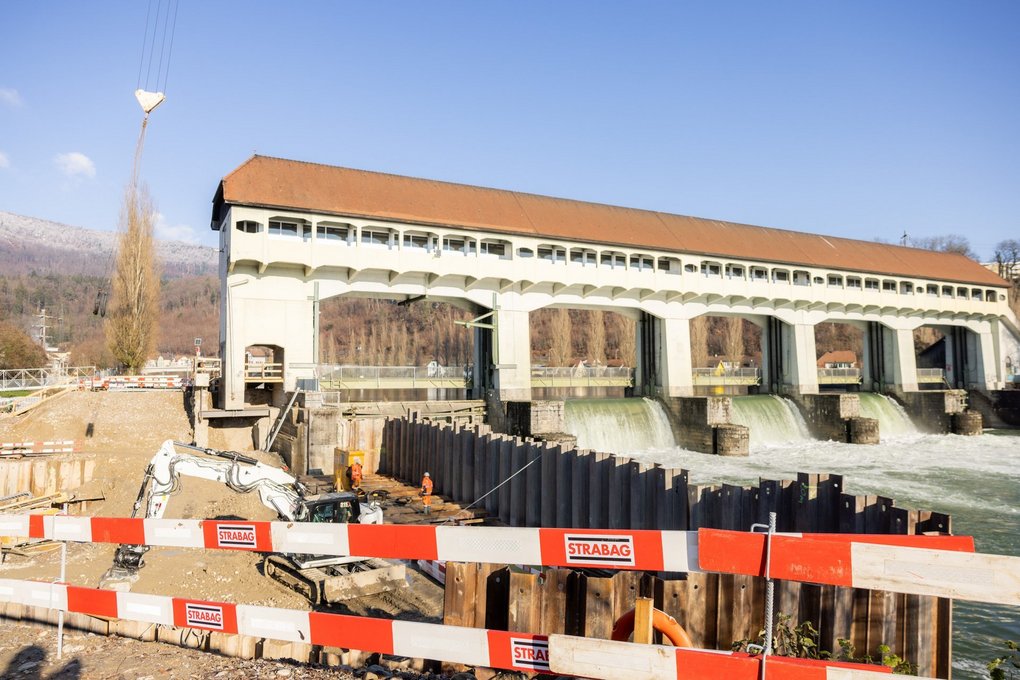

Aktueller Stand und Zeitplan

Wir gehen von einer Bauzeit von rund fünf Jahren aus. Weil das Projekt hinsichtlich der neuen Variante angepasst wird, muss die Detailplanung wieder neu aktualisiert werden.



2023

  • Weitere vertiefte Planungen und Nachweise der neuen Variante
  • Vorbereitung Nachgenehmigungsdossier der Projektänderung zur Vorprüfung durch die Behörden
  • Abschluss Kiesschüttungen entlang der Seitendämme des Kanals Obergösgen

2024

  • Vorprüfung Nachgenehmigungsdossier
  • Ausschreibungen und Beginn Ausführungsprojektierung
  • Parallel weitere Umsetzung der Ausgleichs- und Ersatzmassnahmen

2025

  • Erwartete Baubewilligung
  • Baustart Dotierkraftwerk und Fischmigrationsanlage

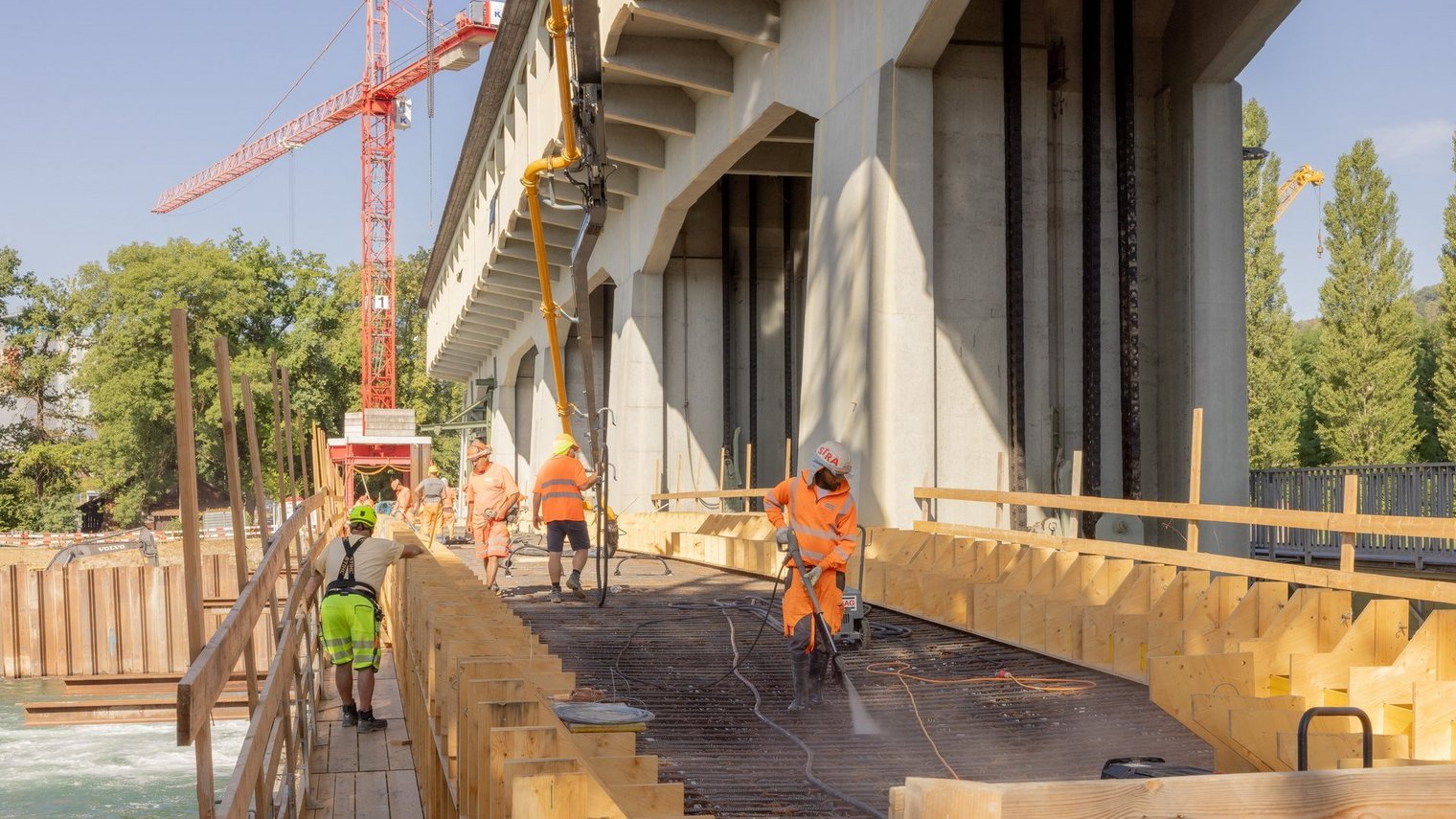

  • Bau Langsamverkehrsbrücke
  • Sanierung Kolkschutz
  • Beginn Sanierung Wehrschützen im 1-Jahres-Rhythmus ca. ein Wehrfeld pro Jahr bis 2031

2026

  • Fertigstellung und Inbetriebnahme Dotierkraftwerk und Fischmigrationsanlage
  • Fertigstellung neue Langsamverkehrsbrücke
  • Fertigstellung Sanierung Kolkschutz
  • Erneuerung Dammbalkenlager
  • Weiterführung Sanierung Wehrschützen

Fragen und Antworten

Weshalb kann – im Gegensatz zu früheren Plänen – die markante Wehrbrücke nun erhalten bleiben?

  • Der Erhalt der Wehranlage in der heutigen Form ist gemäss verfeinerten Analysen, die seit 2017 in die gültigen SIA-Normen für die Erhaltung übernommen wurden, realistisch. Die verfeinerten Analysen, welche das tatsächliche Verhalten von Bauwerken bei Erdbebeneinwirkung besser abbilden, ermöglichen nachhaltige Sanierungen von Gebäuden und lassen gemäss den Experten den massgebenden Nachweis der Erdbebenfestigkeit des Stauwehrs Winznau wissenschaftlich einwandfrei und deutlich zu.

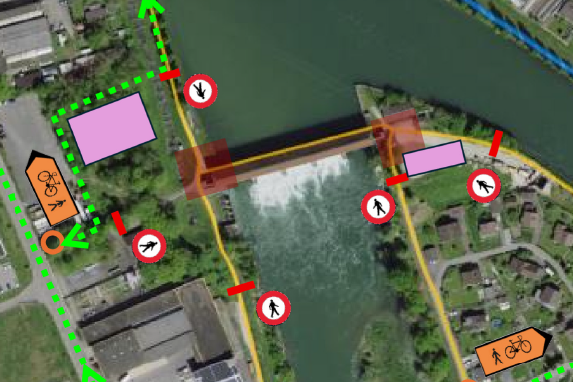

Wo überquere ich den Fluss während der Bauzeit?

  • Über einen temporären, während der Bauzeit stets offenen Übergang.


Gibt es unterhalb des Stauwehrs einen Badeplatz mit Sandbank?

  • Nein. Der Aufenthalt im Bereich des Stauwehrs ist riskant und kann gefährlich sein. Denn über das Wehr kann jederzeit eine grössere Wassermenge abgegeben werden – auch bei schönem Sommerwetter - beispielsweise bei einem störungsbedingten Ausfall der Maschinen im Kraftwerk in Niedergösgen.
